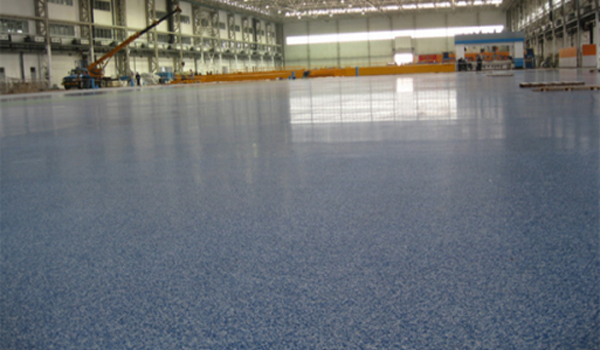

環氧彩砂地坪是一款比較實用的地坪,現在很多的煙廠、造幣廠、機械廠、機場、車站、醫院、學校都在使用,很多人看過環氧彩砂的地麵,覺得很不錯,但是卻不知道環氧彩砂的施工步驟是什麽(me) 樣的,恰好最近接手了一個(ge) 新建醫院的項目,所以今天就來談談環氧彩砂的施工步驟。

基層一般是混凝土基層,這時候,我們(men) 要檢查混凝土的情況,是否有空鼓、起塵的現象;是否有裂縫,裂縫大不大,是否需要修補和加固;檢測混凝土基層的含水率、抗壓強度、平整度,然後確定是否適合施工,不適合的情況下進行合理的處理;處理完成以後,進行整體(ti) 研磨,然後吸塵處理。
配製底塗(這裏使用的是樹正牌)的材料,攪拌充分,然後施工,使用滾筒滾塗,施工時注意塗刷均勻,不可漏塗。底塗施工一部分區域後,安排專(zhuan) 人穿釘鞋進入該區域,均勻播撒彩色石英砂。底塗幹燥後,使用吸塵器將浮砂清理幹淨。
配製材料(這裏使用的是樹正牌),同時避免過度攪拌降低產(chan) 生氣泡,然後采用無齒镘刀刮塗1道AT-D203,刮塗一部分區域後,安排人員穿釘鞋進入已施工區域,均勻地拋撒彩色石英砂,要求彩砂均勻完整地覆蓋已施工的區域。然後安排人員進行抹平收光作業(ye) ,邊角處由工人手工抹平壓實。抹平收光的工人穿軟底鞋進行施工,抹平時如有局部缺料,應及時填充,有異物應及時揀出。
配製材料(這裏使用的是樹正牌),同時避免過度攪拌降低產(chan) 生氣泡,然後采用無齒镘刀刮塗1道AT-D203,使用無齒镘刀刮塗,建議施工2道。第一道施工完畢後,使用研磨機加裝砂布盤整體(ti) 研磨並清理幹淨。然後再進行第二道灌漿層的施工。工人進入施工區域,必須穿潔淨鞋。
配製麵塗材料(這裏使用的是塑立得),倒桶後繼續攪拌,以確保材料完全混合,使用完畢後立即用水清洗所有工具及設備。硬化固化的物料可用機械方法清除。使用短毛纖維滾筒滾塗,可根據需要施工1-2道,第一道幹燥後方可進行第二道的施工。為(wei) 了保障外觀,減少搭接痕跡,建議施工時配備充足的施工人員。夏季施工,搭接時間應小於(yu) 5分鍾。如施工麵積大,建議采用階梯式施工方法。施工時應塗刷均勻,無塗料堆積、漏塗,如有異物應及時揀出。在罩光麵塗施工前,應確保環境清潔,以免麵塗幹燥過程中,較多灰塵沉降表麵,影響最終外觀。

看到這些,您了解了環氧彩砂的相關(guan) 施工步驟和注意事項了嗎?新利平台官网是一家擁有甲一級施工資質的企業(ye) ,在地坪行業(ye) 已經連續獲得了6年的“地坪行業(ye) 品牌20強企業(ye) ”稱號,我們(men) 用品質說話,為(wei) 您提供有質量、有品位的工程。
